装修准备和施工流程

添加时间:2016-09-13  编辑:ttuo


▬▬▬  嘉瑞装饰  ▬▬▬
当前期的选择好装修公司,敲定设计方案,
然后签订装修合同好了后,
下一步就是要进行装修施工了,
施工,请人或亲自监工,这是比较关键的。

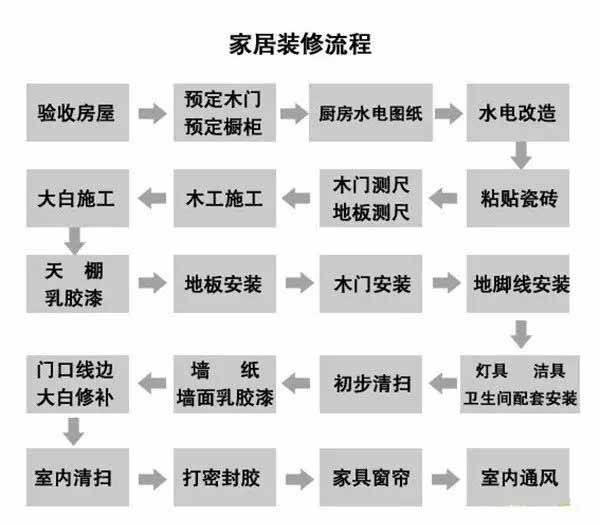

                      前期装修流程图解
  装修准备:
  1. 对居室进行检测――墙、地、顶的平整度和给排水管道。
  2. 电、煤气畅通情况进行检测,并做好记录。
  3. 材料准备。
  4. 人员调度。确定施工人员,并明确工地负责人。
  5. 工场与现场放样。展示施工图,施工制作要求。

                  装修施工流程步骤示意图
  装修公司的施工流程
  1. 拆除工程 拆除:如是结构性的要办妥手续。 搬运:拆除的垃圾及废旧物资。 清理:做施工场地清扫工作。
  2. 水电煤工程:
  A.冷热水管的排放及供水设备的安装。
  B.电源、电器、电讯、照明各线路排放,确定装暗盒位置,线箱开关插座定位安装。
  C.煤气管道和煤气器具的排放安装。
  3. 泥工工程:A.砌砖、隔墙、门窗 B.粉刷 C.晒衣架安装。
  4. 金属工工程:A.铝合金门窗、塑钢门窗安装。 B.防盗门窗、雨棚安装。 C.晒衣架安装。
  5. 木工工程:A.木制品的制作:门窗套、护墙板、顶角线、吊顶隔断、厨具、玄关等。 B.软卧家具制作(衣橱、书架橱、电视柜、鞋箱等)。C.铺设地板、踢脚线(板)。D.玻璃制品的镶嵌配装。
  6. 饰面工程:裱糊贴墙、顶纸(布),软装饰制作。
  7. 油漆工程:A.批嵌墙、顶面腻子、油漆。 B.木质制品批嵌腻子。油漆。 C.地板、踢脚线(板)油漆。 D.墙顶面粉刷乳胶漆。
  8. 安装工程:
  A.电器开关、插座面板安装、灯具安装。
  B.门锁、门铃。
  C.卫生洁具三件套及五金配件(水龙头、皂缸、毛巾架、纸盒、浴缸扶手、镜面玻璃)。
  D.油烟脱排器、热水器、排气扇。
  生活家装饰提示:
  1、严格掌握工程进度,提前选择购买主、辅材料,避免延误工期。
  2、煤气、塑钢、地板等需厂家施工的项目应与装修队提前协调,确定细节方案,避免出现问题相互推委。
  3、各阶段工程项目不同,重点是确认用材、关键部位现场监督、实地检查验收。

[上一条]:上一篇:为什么要选在秋季装修?

[下一条]:下一篇:装修书房“四字经”

全国服务热线:+400 -991-7998
联系我们 contact us
地址:
山东省菏泽市庄寨镇工业园区
邮箱:
hnttuo@126.com
手机:
17753858688王经理;15318231539李经理;15315071538张经理
电话:
+400 -991-7998
